Blick vom Parkhaus auf die #Alicenbrücke. Auf der Brücke sind noch alle Gleise weg und es wird an den Brückenfugen gewerkelt.
#alicenplatz #mainz #bingerstraße #mwiezukunft #straßenbahn
In der Binger Str liegen inzw die Gleise! Nur echt mit meenzer Hüftschwung (das Proviantmagazin lässt grüßen). Scheint aber noch nicht die finale Lage zu sein, da sonst am Münsterplatz eine Stufe zum dortigen Bestand entstehen würde 😁
#alicenplatz #mainz #bingerstraße #mwiezukunft #straßenbahn

Am Do wurde in der Binger Str. geschalt....

#alicenplatz #mainz #bingerstraße #mwiezukunft #straßenbahn

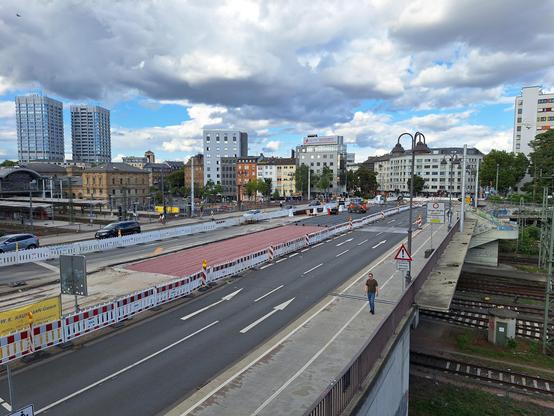

... am Sa (heute) sah es oben so aus. Links die Bestandsgleise von der Haltestelle. Rechts auf der Brücke sind noch alle Gleise weg. In der Bildmitte bei dem rötlichen Untergrund müssten die Weichen hinkommen

#alicenplatz #mainz #bingerstraße #mwiezukunft #straßenbahn

Straßenbahn-Gleise durch Binger Straße werden verlegt

Die Bauarbeiten in der Binger Straße und auf der Alicenbrücke laufen. Die Mainzer Mobilität gibt einen Zwischenstand und verrät, ob der bisherige Zeitplan eingehalten werden kann.

Allgemeine Zeitung
Und noch ein Kurzvideo direkt von der MM: https://youtube.com/shorts/HGuGNQlNMZQ?si=FrS4BsQhW-L6OgU3
Before you continue to YouTube

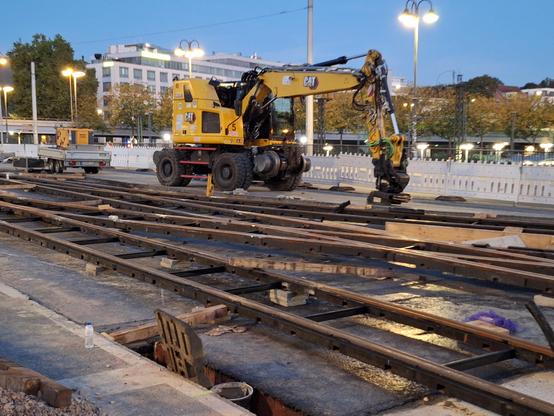

Kurzes Feierabendupdate am heutigen Montag. Die Gleise werden jetzt per Gurten hochgezerrt und in Schwebe gehalten. Spannend. #Schwebebahn
#alicenplatz #mainz #bingerstraße #mwiezukunft #straßenbahn
Unten am Münsterplatz sind nun Armierungen platziert, die dann im Beton verschwinden werden. Oben am Alicenplatz ist (noch?) nichts dergleichen zu sehen. Durch das Anheben sollte nun auch der Übergang zum Bestand von der Höhe her passen 😄
#alicenplatz #mainz #bingerstraße #mwiezukunft #straßenbahn
Auf der Brücke hat sich nicht viel verändert.
#alicenplatz #mainz #bingerstraße #mwiezukunft #straßenbahn

Kurzer Abstecher (#0EuroSamstag sei Dank!) nach Hechtsheim ans #Bürgerhaus, wo sich Gleise, Schwellen und eine Weiche stapeln für den geplanten zweigleisigen Ausbau der Schleife. Wird wohl starten, wenn man in der Innenstadt fertig ist. BTW: Über vier Monate den ganzen Ast der #Mainzelbahn und die 52 nach #Bretzenheim abzuhängen, ist schon hart 😕

#hechtsheim #mainz #bingerstraße #mwiezukunft #straßenbahn

Nochmal zurück zur #bingerstraße: Hier sind Aktualisierungen des Planfeststellungsverfahren (sowie der ursprüngliche Beschluss) zu finden. Es gibt wohl Änderungen in Sachen Wandanker und Oberleitungsmasten

https://lbm.rlp.de/themen/baurecht/planfeststellung-von-eisen-strassen-und-seilbahnen/aktuelle-planfeststellungsverfahren (ggf. noch auf "Straßenbahn" klicken)

Aktuelle Planfeststellungsverfahren . Landesbetrieb Mobilität Rheinland-Pfalz

Die Oberleitung kommt dran. (Ist im Übrigen unten am Münsterplatz auch noch nicht angepasst). Dieser Haltestellenblockierer soll wohl das Gehäkel am Bahnhofsvorplatz während der Arbeiten abfangen.

#Mainz #Straßenbahn #bingerstraße #mwiezukunft @altbot #altbot

Die Korkenzieher für die Eröffnungsfeier liegen auch schon bereit 😄🍷
#Mainz #Straßenbahn #bingerstraße #mwiezukunft @altbot #altbot

@altbot

Abstecher nach #Zahlbach. Dort finden direkt neben dem Gleiskörper Straßen- oder Kanalarbeiten statt. Die Oberleitung ist von kurz hinter der #Lindenmühle bis zum Arbeitsamt komplett weg. Wird vllt auch gleich mit erneuert (?). Laut AZ dauert das auch noch länger als Okt, sodass die 52 auch nach Fertigstellung der #Alicenbrücke immer noch nicht wieder verkehren kann.
#Mainz #Straßenbahn #mwiezukunft @altbot #altbot

@altbot Muss zunächst zwei Korrekturen/Ergänzungen anbringen: In #Zahlbach wird insb. an der Verlängerung der Bahnsteige auf 40m für die neuen Bahnen gearbeitet.
Die oben gezeigten in #Hechtsheim lagernden Gleise sind nicht für einen Ausbau der Schleife, sondern für die Erneuerung der Strecke in Richtung Pariser Tor.

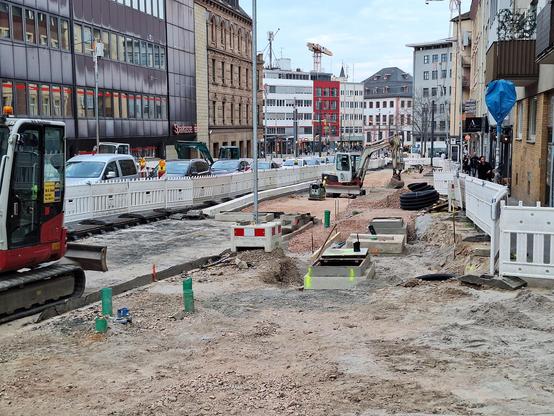

Am #Münsterplatz ist nun inzw. betoniert in der #Bingen Straße.

#Mainz #Straßenbahn #MwieZukunft

@altbot Der Beton ist inzw. bis gut 3/4 der Strecke bis zum #Alicenplatz hoch fertig.
Die MM spricht auf ihrer Homepage von einer Wiederinbetriebnahme der Bestandsstrecke und der #Mainzelbahn am 27.10.
#altbot #Mainz #MwieZukunft #Straßenbahn #BingerStraße

@altbot
Letztes Staubwischen am #Alicenplatz vor der Wiederinbetriebnahme am Montag. Die Gleise in der #BingerStraße sind noch nicht verbunden.

#Mainz #MwieZukunft #Straßenbahn #BingerStraße

Am Hbf West sind die Bahnsteige schon wieder zugänglich. Die Weiche aus Richtung Westen ist bis unmittelbar hinter den Bahnsteig vorgezogen
#Mainz #MwieZukunft #Straßenbahn #BingerStraße

Läuft wieder....

Bis wann sollen eigentlich die Arbeiten an diesen Brückenfugen noch dauern, über die die Autos aktuell noch über diese Metallplatten hoppeln?

Die aktuell noch verbleibende Lücke zwischen den Gleisen links von der Weiche auf der Brücke kommend und dem Neubau rechts hinter den Beton-Stellplatten

#Mainz #Straßenbahn #BingerStraße #MwieZukunft

Unten am #Münsterplatz ist nun die Verbindung zwischen Bestand und Neubau hergestellt.
#Mainz #MwieZukunft

Hier noch der Hinweis zur Online-Infoveranstaltung i.S. Teilprojekt 3 (#Heiligkreuzviertel) diesen Donnerstag:

https://www.m-wie-zukunft.de/teilprojekt-hkv-und-uniklinik-digitalebeteiligung

Teilprojekt – Heiligkreuz-Viertel und Uniklinik: 2. digitale Beteiligung

M wie Zukunft I Bürgerbeteiligung Innenstadtring
Oben am #Alicenplatz finden zwischen den Gleisstücken von der Weiche kommend (links) und dem Neubau (rechts) aktuell noch irgendwelche Kanalarbeiten statt. #Mainz #MwieZukuft #BingerStraße #Straßenbahn

Gleise sind nun auch oben am #Alicenplatz verbunden und liegen damit durchgehend!

#mainz #straßenbahn #mwiezukunft

Oben am Alicenplatz ist nun alles fertig asphaltiert, die Kfz in der Binger Str haben zwei Spuren vor der Kreuzung und benutzen bereits den Bereich der Gleise
#Mainz #MwieZukuft #bingerstraße #Straßenbahn

Blick von unten vom #Münsterplatz. Der Haltestellenbereich ist noch Baustelle, die Gleise liegen (rechts von der Absperrung) im Asphalt und sehen ziemlich fertiggestellt aus. Links ragt der erste Oberleitungsmast ins Bild

#Straßenbahn #Mainz #MwieZukunft #BingerStraße

Und damit herzlich Willkommen zum Weihnachtsspecial in diesem Thread. Dafür geht es einmal entlang der immer noch gesperrten 52 nach #Bretzenheim
Am Hauptfriedhof sind die Gleise erneuert aber noch nicht gestopft, Oberleitung ist abgebaut, an den Bahnsteigen hat sich noch nichts getan

#Straßenbahn #Mainz #MwieZukunft #Zahlbach

... auch an den #Römersteine n hat sich an den Bahnsteigen noch nichts getan

#Straßenbahn #Mainz #MwieZukunft #Zahlbach

In #Zahlbach ist der Bahnsteig stadteinwärts weitgehend fertig (und die Infosäule schon online :-D ), stadtauswärts ist noch komplettes Baufeld

#Straßenbahn #Mainz #MwieZukunft #Bretzenheim

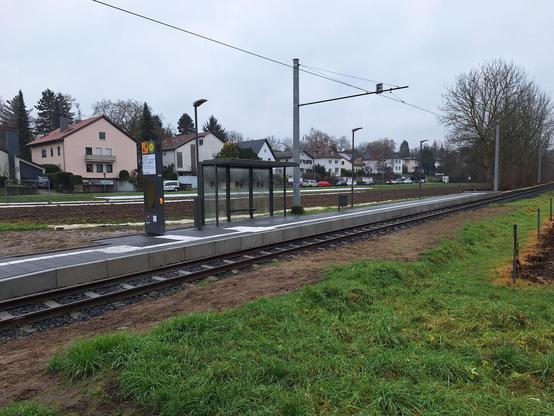

Die Hst an der #Lindenmühle (#Naturschaugarten) ist (als einzige) komplett fertig mit neuem, längerem Bahnsteig. Vom Abzweig von der Straße am Wildgraben in Richtung Bahnstraße ist auch die Oberleitung noch vorhanden

#Straßenbahn #Mainz #MwieZukunft #Zahlbach #Bretzenheim

... an der Bahnstraße hat sich noch nichts getan.

#Straßenbahn #Mainz #MwieZukunft #Zahlbach #Bretzenheim

Nach längerer Pause gehts hier mal weiter. Hat sich auch nicht viel Sichtbares getan die letzten Wochen. Oben am #Alicenplatz vor der Fahrschule steht nun ein OL-Mast
#Mainz #Straßenbahn #Mwiezukunft #Bingerstraße
Neben der Gleistrasse in der #BingerStraße finden noch Leitungsarbeiten statt
#Mainz #Straßenbahn #MwieZukunft #BingerStraße
Der OL-Mast unten am #Münsterplatz macht sich schon mal mit einer Nummer für den #Rosenmontagszug nützlich :-D

Noch ein Blick Richtung #Zahlbach: Zwischen Agentur für Arbeit und Hauptfriedhof sind die Gleise (bis auf den dortigen Gleiswechsel) und Oberleitungen komplett entfernt

#Mainz #Straßenbahn #MwieZukunft

An der Hst Agentur für Arbeit sind die Bahnsteige weitgehend abgeräumt, obwohl die laut dem kürzlich von der MVG veröffentlichten Zeitplan erst später dran wären. Was natürlich wiederum Blödsinn wäre, die aktuelle ausgiebige Sperrpause nicht auszunutzen.
Im Schneckentempo durch die Stadt: Warum es in Mainz so lange dauert

An Ostern sollte die Binger Straße in Mainz wieder in beide Richtungen befahrbar sein. Das dauert jetzt doch noch bis zu den Sommerferien.

SWR Aktuell
Aktuell wird seitlich der fertigen Gleise an den Haltestellenbereichen gearbeitet

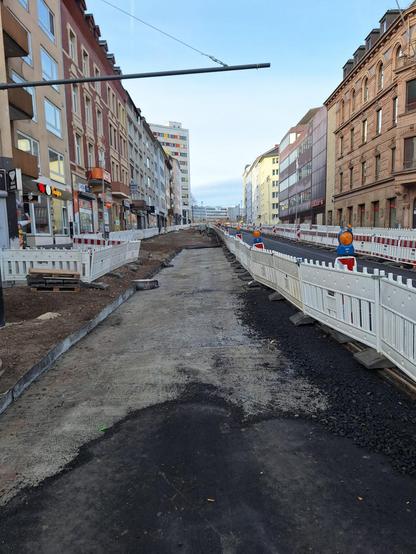

#Mainz #BingerStraße #Straßenbahn #mwiezukunft
Für die Haltestelle Richtung #Münsterplatz entsteht die Bahnsteigkante.
#Mainz #Straßenbahn #MwieZukunft #BingerStr
