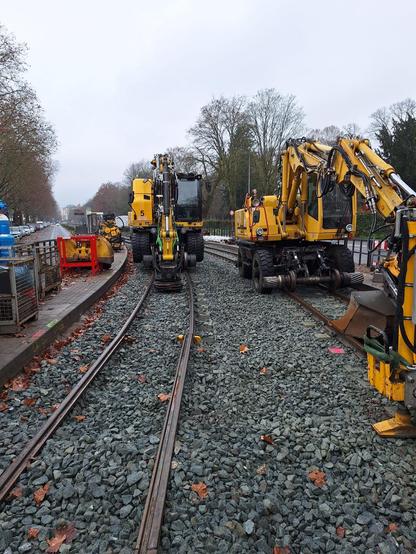

Derweil wird in der Binger Straße selbst erst armiert (Mo) ....
Derweil wird in der Binger Straße selbst erst armiert (Mo) ....
.... und dann betoniert (Fr)
Am Do wurde in der Binger Str. geschalt....

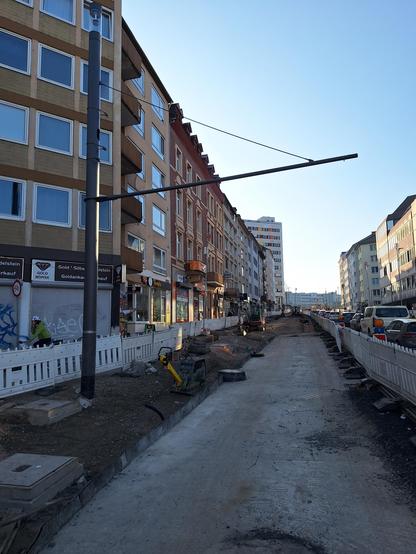

... am Sa (heute) sah es oben so aus. Links die Bestandsgleise von der Haltestelle. Rechts auf der Brücke sind noch alle Gleise weg. In der Bildmitte bei dem rötlichen Untergrund müssten die Weichen hinkommen
Die AZ berichtet auch hinter der Bezahlschranke https://www.allgemeine-zeitung.de/lokales/mainz/stadt-mainz/strassenbahn-gleise-durch-binger-strasse-werden-verlegt-4902289
... und im Bewegtbild: https://www.youtube.com/shorts/6MwxbAckm7k
Kurzer Abstecher (#0EuroSamstag sei Dank!) nach Hechtsheim ans #Bürgerhaus, wo sich Gleise, Schwellen und eine Weiche stapeln für den geplanten zweigleisigen Ausbau der Schleife. Wird wohl starten, wenn man in der Innenstadt fertig ist. BTW: Über vier Monate den ganzen Ast der #Mainzelbahn und die 52 nach #Bretzenheim abzuhängen, ist schon hart 😕
Nochmal zurück zur #bingerstraße: Hier sind Aktualisierungen des Planfeststellungsverfahren (sowie der ursprüngliche Beschluss) zu finden. Es gibt wohl Änderungen in Sachen Wandanker und Oberleitungsmasten
https://lbm.rlp.de/themen/baurecht/planfeststellung-von-eisen-strassen-und-seilbahnen/aktuelle-planfeststellungsverfahren (ggf. noch auf "Straßenbahn" klicken)
Die Oberleitung kommt dran. (Ist im Übrigen unten am Münsterplatz auch noch nicht angepasst). Dieser Haltestellenblockierer soll wohl das Gehäkel am Bahnhofsvorplatz während der Arbeiten abfangen.
#Mainz #Straßenbahn #bingerstraße #mwiezukunft @altbot #altbot
Abstecher nach #Zahlbach. Dort finden direkt neben dem Gleiskörper Straßen- oder Kanalarbeiten statt. Die Oberleitung ist von kurz hinter der #Lindenmühle bis zum Arbeitsamt komplett weg. Wird vllt auch gleich mit erneuert (?). Laut AZ dauert das auch noch länger als Okt, sodass die 52 auch nach Fertigstellung der #Alicenbrücke immer noch nicht wieder verkehren kann.
#Mainz #Straßenbahn #mwiezukunft @altbot #altbot
@altbot Muss zunächst zwei Korrekturen/Ergänzungen anbringen: In #Zahlbach wird insb. an der Verlängerung der Bahnsteige auf 40m für die neuen Bahnen gearbeitet.
Die oben gezeigten in #Hechtsheim lagernden Gleise sind nicht für einen Ausbau der Schleife, sondern für die Erneuerung der Strecke in Richtung Pariser Tor.
Am #Münsterplatz ist nun inzw. betoniert in der #Bingen Straße.
@altbot
Letztes Staubwischen am #Alicenplatz vor der Wiederinbetriebnahme am Montag. Die Gleise in der #BingerStraße sind noch nicht verbunden.
Läuft wieder....
Bis wann sollen eigentlich die Arbeiten an diesen Brückenfugen noch dauern, über die die Autos aktuell noch über diese Metallplatten hoppeln?
Die aktuell noch verbleibende Lücke zwischen den Gleisen links von der Weiche auf der Brücke kommend und dem Neubau rechts hinter den Beton-Stellplatten
Hier noch der Hinweis zur Online-Infoveranstaltung i.S. Teilprojekt 3 (#Heiligkreuzviertel) diesen Donnerstag:
https://www.m-wie-zukunft.de/teilprojekt-hkv-und-uniklinik-digitalebeteiligung
Gleise sind nun auch oben am #Alicenplatz verbunden und liegen damit durchgehend!
Blick von unten vom #Münsterplatz. Der Haltestellenbereich ist noch Baustelle, die Gleise liegen (rechts von der Absperrung) im Asphalt und sehen ziemlich fertiggestellt aus. Links ragt der erste Oberleitungsmast ins Bild
Und damit herzlich Willkommen zum Weihnachtsspecial in diesem Thread. Dafür geht es einmal entlang der immer noch gesperrten 52 nach #Bretzenheim
Am Hauptfriedhof sind die Gleise erneuert aber noch nicht gestopft, Oberleitung ist abgebaut, an den Bahnsteigen hat sich noch nichts getan
... auch an den #Römersteine n hat sich an den Bahnsteigen noch nichts getan
In #Zahlbach ist der Bahnsteig stadteinwärts weitgehend fertig (und die Infosäule schon online :-D ), stadtauswärts ist noch komplettes Baufeld
Die Hst an der #Lindenmühle (#Naturschaugarten) ist (als einzige) komplett fertig mit neuem, längerem Bahnsteig. Vom Abzweig von der Straße am Wildgraben in Richtung Bahnstraße ist auch die Oberleitung noch vorhanden
... an der Bahnstraße hat sich noch nichts getan.
Noch ein Blick Richtung #Zahlbach: Zwischen Agentur für Arbeit und Hauptfriedhof sind die Gleise (bis auf den dortigen Gleiswechsel) und Oberleitungen komplett entfernt
Die Inbetriebnahme der #BingerStraße verzögert sich weiter und ist nun für den 10. August nach den Sommerferien geplant 🙄
https://www.swr.de/swraktuell/rheinland-pfalz/mainz/sommer-statt-ostern-verzoegerung-bei-baustelle-fuer-strassenbahn-in-binger-strasse-100.html
